NO.4 雲端雲川

2025.02

雲端將每個環節都公開透明化, 我們堅守層層把關和品質檢核,
致力於為你提供安全舒適的家居。

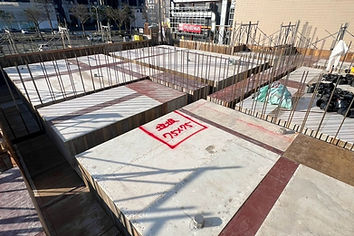

模板工程–B1F半牆封模

B1F半牆混凝土試驗

鋼筋工程–B1F鋼筋綁紮


牆角封模前清潔 - 將模內異物及木粉塵清除

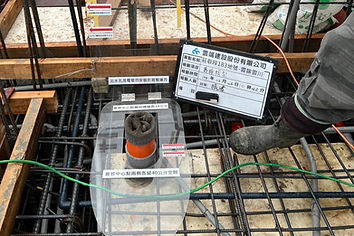

B2F頂版28天試壓

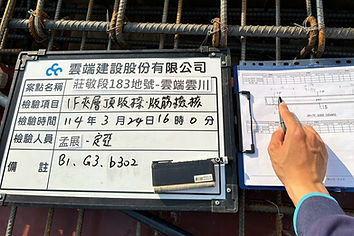

模板工程–B1F頂版組立


B1F梁鋼筋檢核


B1F梁底模清潔


灌漿前標高施作


清潔孔灌漿前清潔

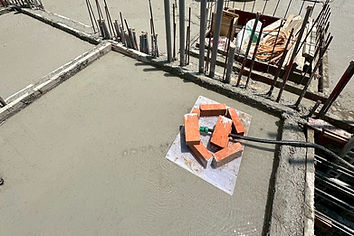

版面淹水養護

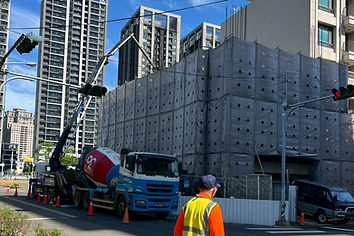

B1F頂版灌漿


B1F頂版澆置

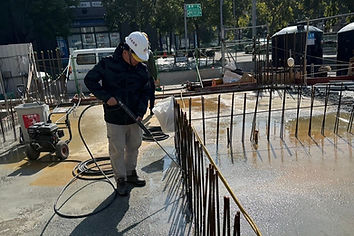

版面水灰打除


B1F頂版混凝土試驗


1F柱鋼筋檢核


1F牆鋼筋檢核


封模前預留清潔口位置標示


1F頂版水電糞管檢核


1F水電放樣檢核


1F頂版組立


灌漿前標高施作


牆角封模前清潔 - 將模內異物及面粉塵清除


梁鋼筋檢核


1F頂版灌漿混凝土試驗


版面淹水養護


封模前清潔


MF頂版水電冷熱水管試壓


版面淹水養護


2F柱鋼筋檢核


2F頂版組立


建築師灌漿前勘驗


MF柱鋼筋檢核


MF頂版組立


灌漿前標高施作


1F頂版28天試壓


2F門窗開口檢核


2F梁底模清潔


2F頂版灌漿


MF牆鋼筋檢核


梁鋼筋檢核


MF頂版灌漿


版面水灰高壓打除


封模前清潔


2F頂版鋼筋檢核


版面淹水養護


版面水灰打除
